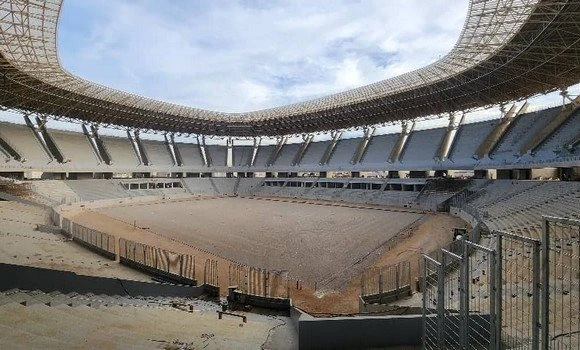

تعرف أشغال إنجاز ملعب الدويرة بالجزائر العاصمة مراحل متقدمة, حسبما لوحظ خلال زيارة قام بها وزير السكن والعمران والمدينة, محمد طارق بلعريبي, اليوم الخميس, إلى هذا المشروع. وجاء في بيان للوزارة أن السيد بلعريبي استحسن خلال هذه الزيارة نسبة الإنجاز الإجمالية لملعب الدويرة, والتي عرفت تقدما "جد ملحوظ". واستهل السيد بلعريبي زيارته بتفقد الملعب الرئيسي, حيث تم الانتهاء من الكتامة أو أشغال وضع المادة العازلة للمدرجات العلوية منها وكذا السفلية, حسب نفس المصدر. وأسدى الوزير تعليمات بالبدء الفوري في تركيب الشاشتين العملاقتين وتثبيت الكراسي المقدر عددها بـ 40 ألف مقعد, مع الانتهاء من تركيب السياج الجانبي للأرضية. وفيما يخص أرضية الملعب, فقد أمر بالبدء الفوري في التحضير لمرحلة زراعة العشب الطبيعي, يضيف البيان. كما تفقد السيد بلعريبي أشغال التهيئة الخارجية المحيطة بالملعب, والذي بلغت نسبة أشغال الهندسة المدنية بها 100بالمائة والمتمثلة في المدرجات وجدران الإسناد والأنفاق الثلاث والنفق التقني. وتعلق الأمر بنفق خاص بكبار الشخصيات يقدر طوله بـ 45م, والذي استوجب صب خرسانة مسلحة مقدرة بـ 2850 م3, ونفق ثاني مخصص للحماية المدنية يبلغ طوله 130م , والذي استوجب صب 1235 م3 من الخرسانة المسلحة, إلى جانب نفق ثالث مخصص لخروج أعوان الحماية المدنية يبلغ طوله 60م,والذي استوجب صب 880 م3 من الخرسانة المسلحة, بينما يمتد النفق التقني على مسافة 115م ليصل الملعب بقطب الطاقة أو القلب النابض, والذي استوجب صب خرسانة مسلحة مقدرة بـ 980 م3. وتوجه الوزير خلال زيارته الميدانية إلى أشغال التهيئة الخارجية عن المحيط المجاور للملعب, حيث انتهت الأشغال بالساحة الخارجية المقابلة للملعب والمقدرة مساحتها بـ 33 ألف م2 والتي زينت ببساط أحمر ورمادي, أنجز بالخرسانة المطبوعة والتي تحمل الألوان الخاصة بمولودية الجزائر مع شعار خاص بالنادي وكرتين إحداهما على يمين الشعار وأخرى على يساره. وتجدر الإشارة أن هذه الأشغال أنجزت من طرف مؤسسة جزائرية ومهندسين شباب. أما فيما يتعلق بنسبة إنجاز الملاعب التحضيرية, فقد بلغت 25 بالمائة فيما يخص العشب الاصطناعي, بينما انطلقت الأشغال بالملعب الثاني على أن تنتهي في ظرف 45 يوما. وبالنسبة لجدران الإسناد الإجمالية للملعب, فقد بلغت نسبة إنجازها 92 بالمئة من أصل 3400 متر. وشجع السيد بلعريبي القائمين على المشروع وحثهم على تكثيف الجهود والبدء في عملية تزفيت مداخل الملعب قبل نهاية الشهر, حسب البيان.
